Pályázatok
Kiszombor Nagyközség Csapadékvíz-csatornázás fejlesztése II. ütem
Kiszombor Nagyközség Csapadékvíz-csatornázás fejlesztése II. ütem
2022-04-19

Kedvezményezett neve: Kiszombor Nagyközség Önkormányzata
Projekt címe: „Kiszombor Nagyközség Csapadékvíz-csatornázás fejlesztése II. ütem”
Megítélt támogatás: 400 000 000,- Ft
Támogatás mértéke: 100%
Projekt azonosítószáma: TOP-2.1.3-16-CS1-2021-00017
Projekt tervezett befejezési dátuma: 2023.09.30.

Projekt bemutatása

A projekt átfogó célja az éghajlat változáshoz való alkalmazkodás, a kockázat megelőzés-, és kezelése belterületi csapadékvíz elvezetési és gazdálkodási rendszer kialakítása.
Specifikus célok: belvízbiztonság megteremtése, a csapadék és belvízelvezető csatornák fejlesztése.

Tervezett műszaki tartalom:

Összesen 6975 méter hosszú csatorna létesül

  • József Attila utcában 2-8-0 csatornán TBH 20/30/30 szivárgós, vízvisszatartós kivitelű mederburkolat 238,8 méter hosszon és 9 db kapubejáróban áteresz átépítéssel. 2-7-0 csatornán szivárgós, vízvisszatartós kivitelű TBH 20/30/30 mederburkolat 136,1 méter hosszon és 4 db kapubejáróban áteresz átépítéssel.
  • Petőfi Sándor utcában 1-1-0, 1-2-0, 2-3-0 és 2-4-0 csatornákon szivárgós, vízvisszatartós kivitelű TB 20/30/30 mederburkolat 1802,8 méter hosszon, 91 db áteresszel a kapubejárókban.
  • Deák Ferenc utcában 1-4-0, 1-5-0, 2-2-2-1, 2-2-2-2, 2-6-0 és 2-5-0 csatornákon szivárgós, vízvisszatartós kivitelű TB 20/30/30 mederburkolat 1406,9 hosszon, 62 db áteresszel a kapubejárókban.
  • Rákóczi Ferenc utcában a keleti oldalán 2-0-0 csatornán TBH 40/70/50 szivárgós, vízvisszatartós kivitelű mederburkolat 370,5 méter hosszon, 17 db áteresszel a kapubejárókban. A nyugati oldalán 2-0-1 csatornán TBH 20/30/30 szivárgós, vízvisszatartós kivitelű mederburkolat létesül 217,3 méter hosszon, 10 db áteresszel a kapubejárókban.
  • Hunyadi utcában 2-2-2 és 2-2-1 csatornán szivárgós, vízvisszatartós kivitelű TBH 20/30/30 mederburkolat 374,3 méter hosszon és 16 db áteresszel a kapubejárókban.
  • Zöldfa utcában 2-2-3 és 2-2-4 szivárgós, vízvisszatartós kivitelű TBH 20/30/30 mederburkolat 785,1 méter hosszon és 42 db áteresszel létesül. A Szőlő utca és a Szegedi utca közötti szakaszán a 1-8-3-1 és az 1-8-3-1-1 csatornán szivárgós, vízvisszatartós kivitelű TB 20/30/30 mederburkolat 171,2 méter hosszon 7 db áteresszel a kapubejárókban.
  • Áchim András utcában az 1-3-0 csatornán szivárgós, vízvisszatartós kivitelü TBH 20/30/30 mederburkolat létesül 203,4 méter hosszon 5 db áteresszel a kapubejárókban.
  • Szegedi utcában a 2-9-0 csatornán szivárgós, vízvisszatartós kivitelĺí TBH 20/30/30  mederburkolat 65,8 méter hosszon 2 db áteresszel a kapubejárókban. A Művelődési ház előtt a parkolót nem érintve padkafolyóka kerül beépítésre, 64m hosszan.
  • Kör utcában 1-0-0 és 2-2-0 csatornán szivárgós, vízvisszatartós kivitelű TB 60/142/105 mederburkolat létesül 772,1 méter hosszon 29 db áteresszel kapubejárókban.
  • Börcsök Andor utcában 1-6-0 és 2-1-0 csatornán szivárgós, vízvisszatartós  kivitelű TB 20/30/30 mederburkolat létesül 772,1 méter hosszon 29 db áteresszel a kapubejárókban.

A projekt az Európai Unió támogatásával, az Európai Regionális Fejlesztési Alap társfinanszírozásával valósul meg.



Összefoglaló a kivitelezési munkálatok 15 %-os készültségének elérésekor.

A közbeszerzési eljárás nyertes ajánlattevőjével, az RMB-Transz Kft.-vel (6782 Mórahalom, Röszkei út 38.) 2022. október 12-án történt meg a Vállalkozási szerződés megkötése. A munkaterület átadására 2023.01.04-én került sor. A kedvező időjárási körülmények lehetővé tették a kivitelezés azonnali megkezdését. A munkák a Kör utca 1-0-0 szakaszán kezdődtek el.

Kiszombor, 2023.02.28.



Összefoglaló a kivitelezési munkálatok 40 %-os készültségének elérésekor.

Csatornaépítéssel érintett utcák: Kör, Deák Ferenc, Börcsök Andor.

A kivitelezés során bizonyos utcaszakaszokon a keresztező szennyvízcsatorna bekötések magassági helyzete miatt műszaki tartalom változás vált szükségszerűvé, melyet kivitelező a Kedvezményezett Önkormányzat felé elfogadásra bejelentett. A változások a műszaki ellenőr jóváhagyása után elfogadásra kerültek.

Kiszombor, 2023.03.31.



Összefoglaló a kivitelezési munkálatok 60 %-os készültségének elérésekor.

A téli időszakban szinte folyamatos volt a munkavégzés, ezért az előrehaladás a tervezettnél gyorsabb ütemben zajlott. A kivitelezés 2023 szeptember hónapra vállalt befejezése már látható, hogy körülbelül 2 hónappal hamarabb fog megvalósulni.

A műszaki tartalom változásból eredő elmaradó és pótmunkák miatt a Vállalkozási szerződés módosítására volt szükség.

Kiszombor, 2023.04.30.



Összefoglaló a kivitelezési munkálatok 80 %-os készültségének elérésekor.

A műszaki tartalom változáshoz kapcsolódó fedvényterveket a tervező folyamatosan készítette, ezért a kivitelezésben fennakadások nem történtek. Több alvállalkozó is bevonásra került, melyek munkájával, mind a műszaki ellenőr, mind az érintett lakosság meg volt elégedve. Az elkészült utcákban (Deák F., Petőfi, Kör) tereprendezés zajlik.

Kiszombor, 2023.05.31.



Összefoglaló a kivitelezési munkálatok 100 %-os készültségének elérésekor

A kivitelező 2023.07.19-re a munkálatokat készre jelentette. A kivitelezés fő műszaki tartalma összefoglalva:

Összesen megépített csatornahossz 6975 m.

  • József Attila utcában 2-8-0 csatornán 238,8 méter hosszon és 9 db kapubejáróban áteresz átépítéssel. 2-7-0 csatornán 136,1 méter hosszon és 4 db kapubejáróban áteresz átépítéssel.
  • Petőfi Sándor utcában 1-1-0, 1-2-0, 2-3-0 és 2-4-0 csatornákon 1802,8 méter hosszon, 91 db áteresszel a kapubejárókban.
  • Deák Ferenc utcában 1-4-0, 1-5-0, 2-2-2-1, 2-2-2-2, 2-6-0 és 2-5-0 csatornákon 1406,9 hosszon, 62 db áteresszel a kapubejárókban.
  • Rákóczi Ferenc utcában a keleti oldalán 2-0-0 csatornán 370,5 méter hosszon, 17 db áteresszel a kapubejárókban. A nyugati oldalán 2-0-1 csatornán 217,3 méter hosszon, 10 db áteresszel a kapubejárókban.
  • Hunyadi utcában 2-2-2 és 2-2-1 csatornán 374,3 méter hosszon és 16 db áteresszel   a kapubejárókban.
  • Zöldfa utcában 2-2-3 és 2-2-4 csatornán 785,1 méter hosszon és 42 db áteresz. A Szőlő utca és a  Szegedi utca közötti szakaszán a 1-8-3-1 és az l-8-3-1-1 csatornán 171,2 méter hosszon 7 db áteresszel a kapubejárókban.
  • Áchim András utcában az 1-3-0 csatornán 203,4 méter hosszon 5 db áteresszel a  kapubejárókban.
  • Szegedi utcában a 2-9-0 csatornán 65,8 méter hosszon 2 db áteresszel a  kapubejárókban.
  • Kör utcában 1-0-0 és 2-2-0 csatornán 772,1 méter hosszon 29 db áteresszel a kapubejárókban.
  • Börcsök Andor utcában 1-6-0 és 2-1-0 csatornán 772,1 méter hosszon 29 db  áteresszel a kapubejárókban.

A műszaki átadás-átvételi eljárás 2023.07.19-én megtörtént. A műszaki ellenőr nyilatkozata alapján a létesítmények I osztályú minőségben határidőre elkészültek. A rendeltetésszerű üzembiztos használat biztosított.

A megrendelő Önkormányzat az elkészített létesítményeket további üzemeltetésre átvette.

Kiszombor, 2023.07.19.

Letölthető állományok
Galéria

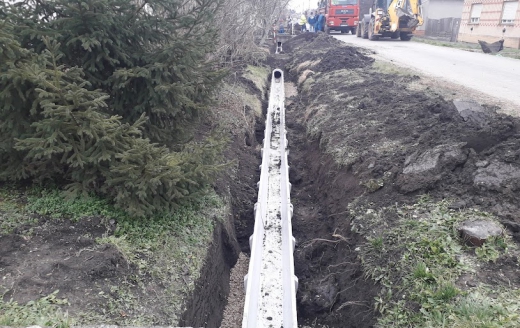

Összefoglaló a kivitelezési munkálatok 15 százalékos készültségének elérésekor
