Kedvezményezett neve: Kiszombor Nagyközség Önkormányzata
Projekt azonosító száma: TOP_PLUSZ-1.2.3-21-CS1-2022-00015
A szerződött támogatás összege: 100 000 000 Ft
Támogatás mértéke: 100%
A projekt tervezett befejezési dátuma: 2024.04.30.
Kiszombor Nagyközség Önkormányzata 100 000 000 Forint vissza nem térítendő támogatást nyert a TOP_PLUSZ-1.2.3-21-CS1-2022-00015 projekt azonosítószámú „Belterületi utak felújítása Kiszomboron” című pályázatával.
Kedvezményezett neve: Kiszombor Nagyközség Önkormányzata
Projekt azonosító száma: TOP_PLUSZ-1.2.3-21-CS1-2022-00015
A szerződött támogatás összege: 100 000 000 Ft
Támogatás mértéke: 100%
A projekt tervezett befejezési dátuma: 2024.04.30.
A projekt tartalmának bemutatása:
A projekt során önkormányzati tulajdonú útalappal rendelkező belterületi utak építése, meglévő aszfaltburkolatú utak felújítása valósul meg az alábbi utcákban:
Útalappal rendelkező utcák:
- Jókai utca
- Arany J. utca Szántó Kovács J. utca – Tisza utca közötti szakaszán
- Szabadság utca Torontáli u. – Nagybokori utca közötti szakaszán
- Nagybokori utca Szabadság utca – Torontáli utca közötti szakaszán
- Kürt utca
- Viola utca
Meglévő aszfalburkolat felújítása:
- Szegedi utcán a körforgalomtól a Zöldfa utca kereszteződésig 200,0 m
- Deák F. u. Rákóczi utca – Hunyadi utca közötti szakaszán 330,0 m
További információ kérhető: a ph@kiszombor.hu, és a +36 62/525-090 elérhetőségen.
Beszámoló a kivitelezés előrehaladásáról

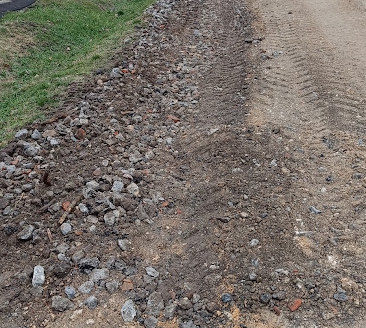

Összefoglaló a kivitelezés munkálatok 15 %-os készültségének elérésekor.
A projekt megvalósítása során 2 db közbeszerzési eljárás lefolytatására került sor. A nyertes ajánlattevőjével, az A-Mezőgép Kft.-vel (6782 Mórahalom, Röszkei út 38.) 2024. január 15-én történt meg a 2 db Vállalkozási szerződés megkötése a 6 utcában történő útépítésre és a 2 utcában történő aszfaltburkolatú út felújítására. A munkaterület átadására 2024.01.22-én került sor. A kedvező időjárási körülmények lehetővé tették a kivitelezés azonnali megkezdését.
Kiszombor, 2024.03.04.

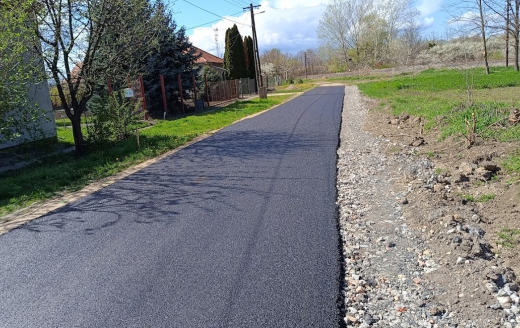

Összefoglaló a kivitelezés munkálatok 40 %-os készültségének elérésekor.
Útépítéssel érintett utcák: Nagybokori, Szabadság, Arany J., Jókai, Kürt, Viola
A Kürt és Viola utcákban a meglévő útalapok szélesítése, majd a kiegyenlítő réteg bedolgozása történt meg. A Nagybokori, Szabadság, Arany J. utcákban az aszfaltozás előkészítő munkái zajlottak.
Útfelújítással érintett utca: Deák Ferenc
A meglévő útátvágások kijavítása és az aszfaltburkolat szélének megerősítése történt: tükörkiszedés, útalapépítés, kiegyenlítő réteg felhordása.
Kiszombor, 2024.04.02.
Összefoglaló a kivitelezés munkálatok 60 %-os készültségének elérésekor.
Útépítéssel érintett utcák: Szabadság, Arany J., Jókai, Viola
A Viola utcában tovább zajlott a meglévő útalapok szélesítése, a kiegyenlítő réteg bedolgozása. A Szabadság, Arany J., Jókai és Viola utcákban megkezdődtek és a Szabadság utca kivételével be is fejeződtek az aszfaltozási munkák.
Útfelújítással érintett utca: Deák Ferenc
Az utcaszakasz lezárásával megkezdődőtt az aszfaltburkolat megépítése.
Kiszombor, 2024.04.04.
Összefoglaló a kivitelezés munkálatok 80 %-os készültségének elérésekor.
Útépítéssel érintett utcák: Nagybokori, Szabadság, Arany J., Jókai, Kürt, Viola
A Nagybokori és Kürt utcákban is befejeződtek az aszfaltozások. Minden utcában megtörtént a szennyvízaknák szintbeemelése.
Útfelújítással érintett utca: Deák Ferenc
Az elvégzett munkák: padkaépítés, szennyvízaknák szintbeemelése.
Kiszombor, 2024.05.09.
Összefoglaló a kivitelezés munkálatok 100 %-os készültségének elérésekor
Útépítéssel érintett utcák: Nagybokori, Szabadság, Arany J., Jókai, Kürt, Viola
Minden utcában megtörtént a kétoldali padka kialakítása és a kresztáblák kihelyezése.
Útfelújítással érintett utca: Szegedi (Körforgalom-Zöldfa u. között), Deák F.
A Szegedi utcában elvégzett munkák: aszfaltozás, padkaépítés, burkolati jel felfestés.
A Deák F. utcában megtörtént az új kresztáblák kihelyezése.
A 6 utcában történő útépítés műszaki átadás-átvételi eljárása 2024.05.02-án, a 2 utcában történő útfelújítás műszaki átadás-átvételi eljárása 2024.05.22-én sikeresen lezajlott. A műszaki ellenőr nyilatkozata alapján a létesítmények I osztályú minőségben határidőre elkészültek. A rendeltetésszerű üzembiztos használat biztosított.
A megrendelő Önkormányzat az elkészített létesítményeket további üzemeltetésre átvette.
A fejlesztés eredményeként 1751 m hosszban történt meg a településen az úthálózat felújítása.
Kiszombor, 2024.05.29.
